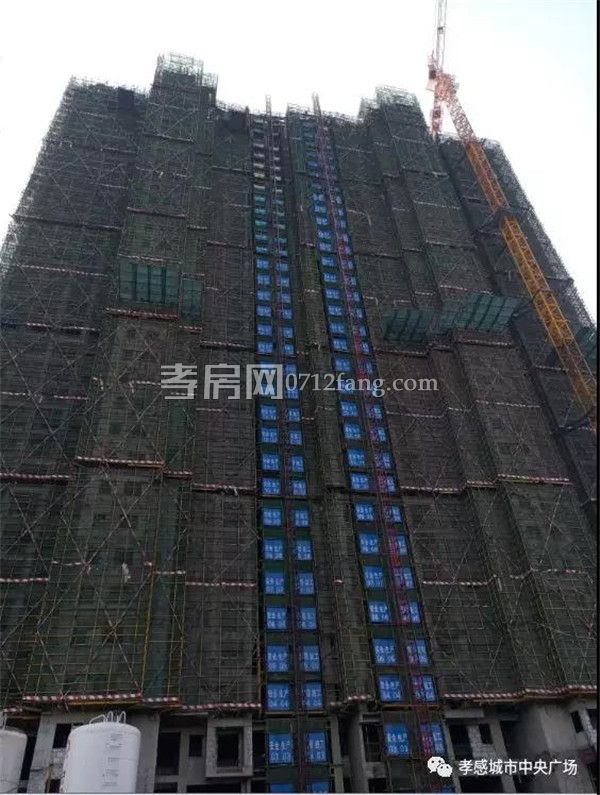

一年歲初,寒風愈盛,天地漸凍,時間像一個帶著急件的信使飛馳著,借著雪后的暖陽,執筆一封家書遞上,見字如畫,2018.1月,“家”音如期而至
工程進度篇
北區工程進度:
一期:
10#樓、11#樓、15#樓、16#樓、17#樓:整體收樓已達94%,進場裝修約428戶。
二期:

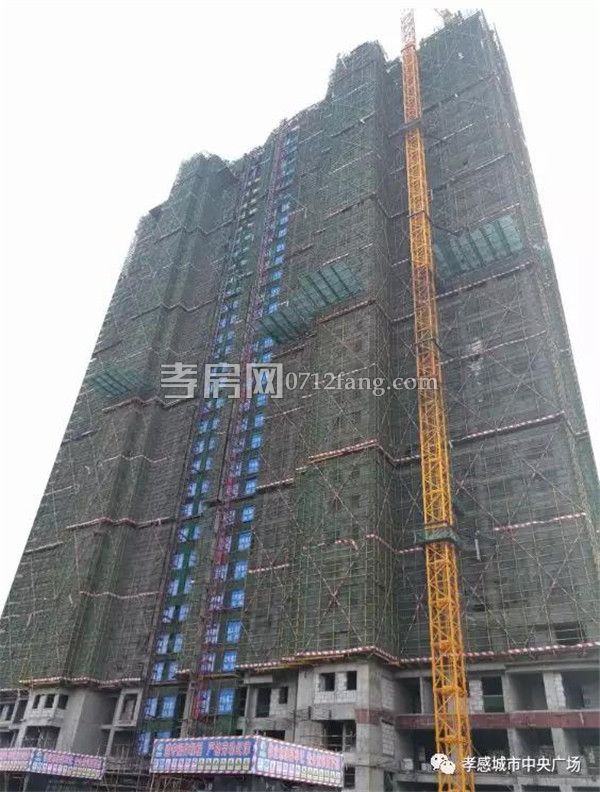

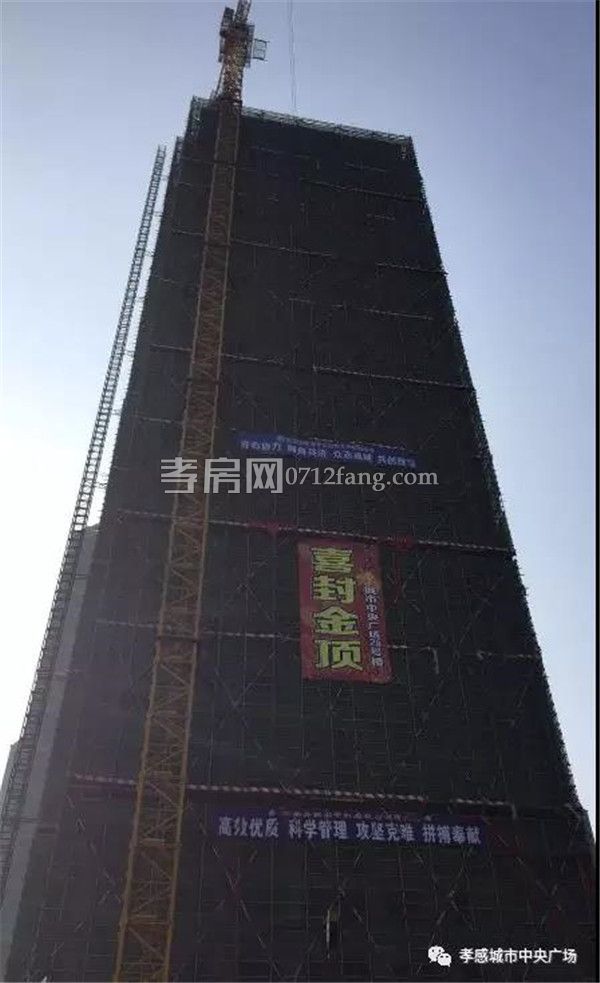

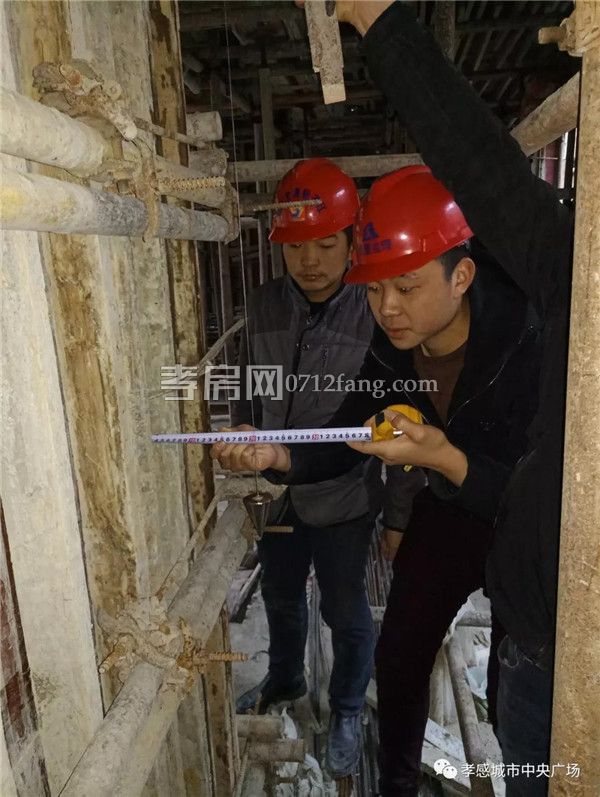

1#樓:主體結構已封頂,填充墻砌體砌筑15-29層;
2#樓:主體結構已封頂,填充墻砌體砌筑3-7層;

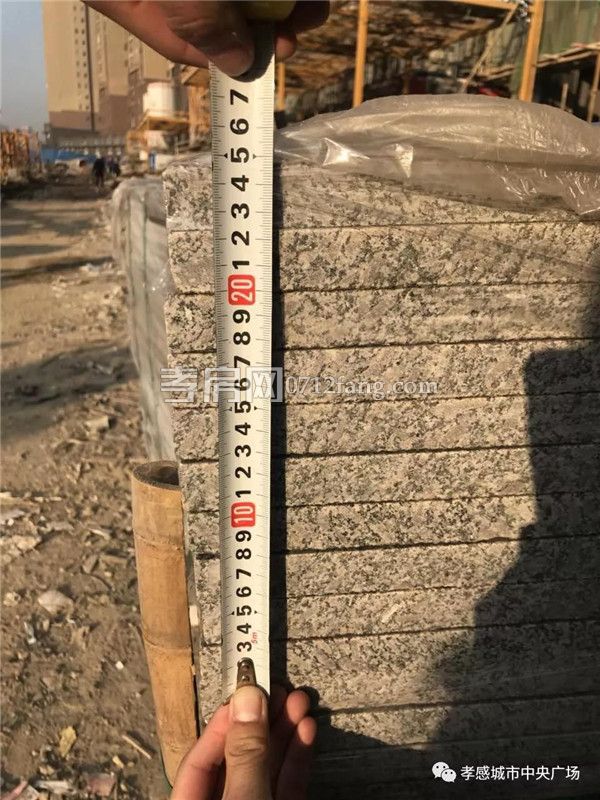

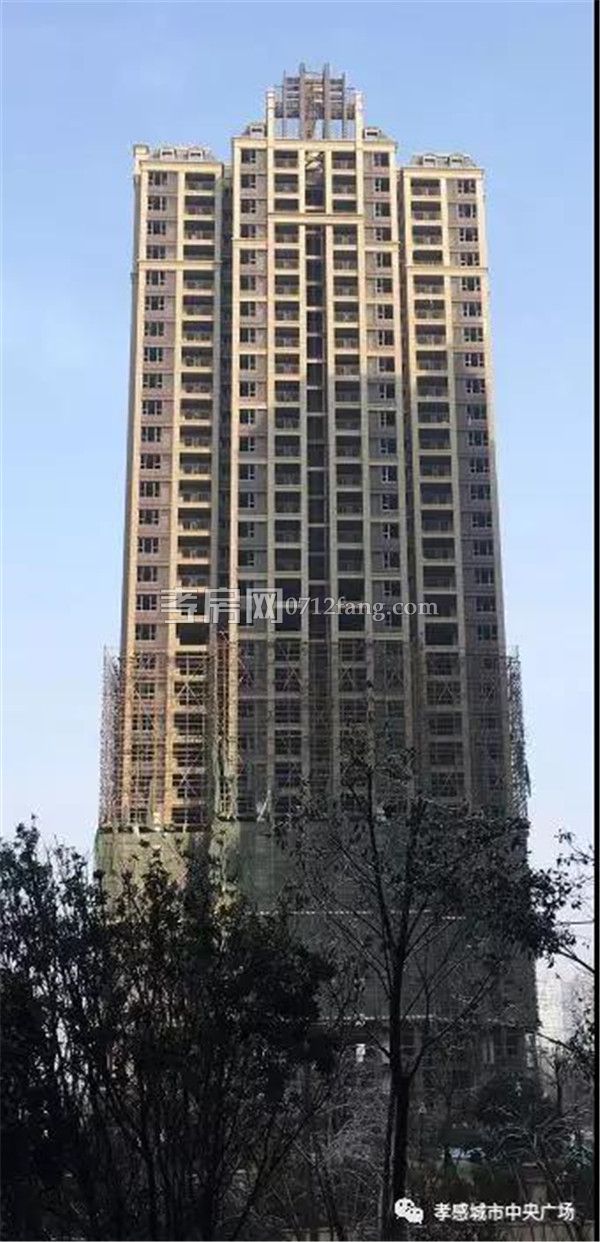

3#樓:外墻磚已完成33~5層,外架已拆除33~28層;
4#樓:外墻磚已完成33~5層,外架已拆除33~16層;

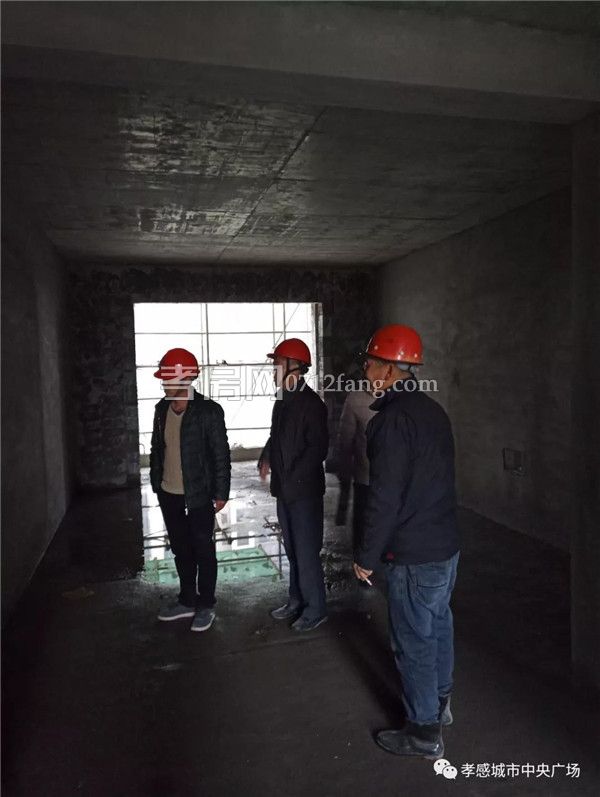

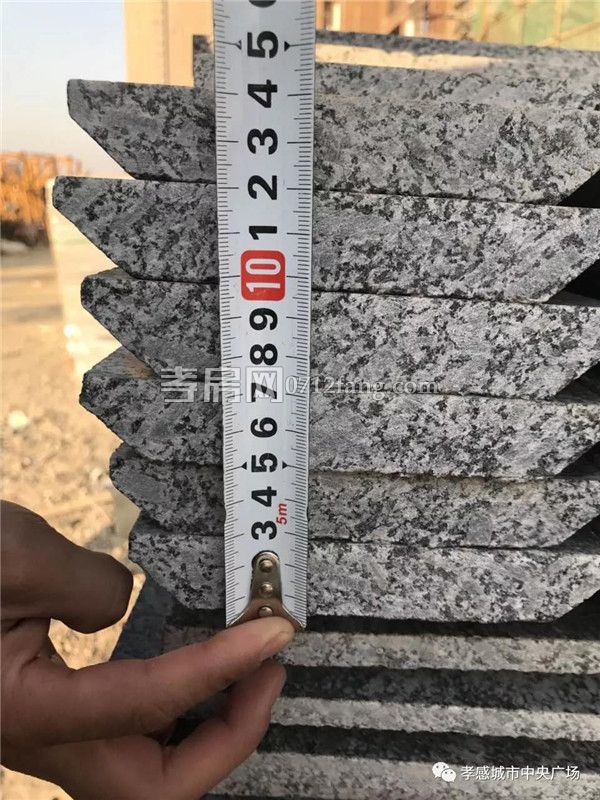

5#樓:門窗安裝中,二層及以上公共部位精裝修墻、地磚已全部完成,首層干掛石材開始施工;
6#樓:門窗安裝中,二層及以上公共部位精裝修墻、地磚已全部完成;首層干掛石材開始施工;
7#樓:門窗安裝中,二層及以上公共部位精裝修墻、地磚已全部完成;首層干掛石材開始施工;

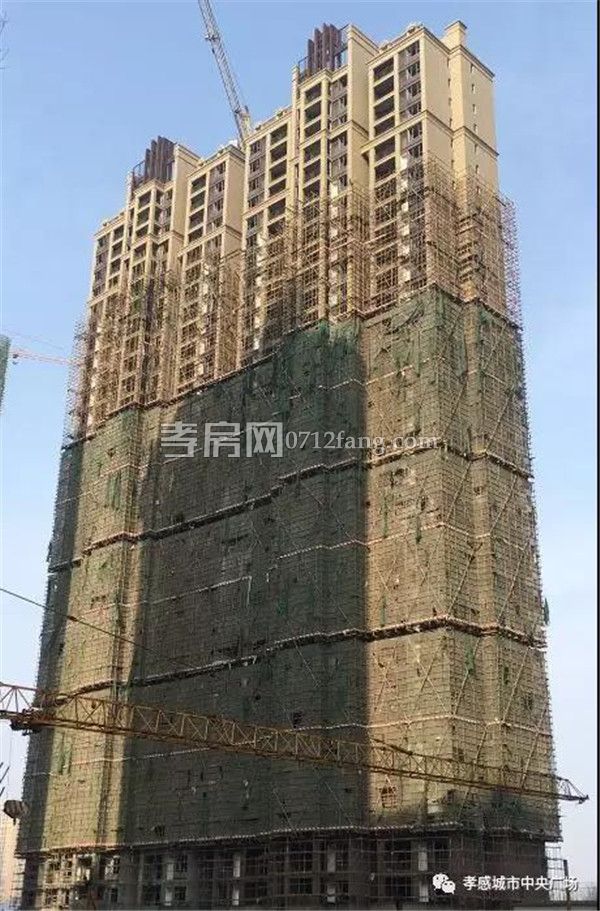

8#樓:主體結構已封頂,填充墻砌體砌筑14-24層;

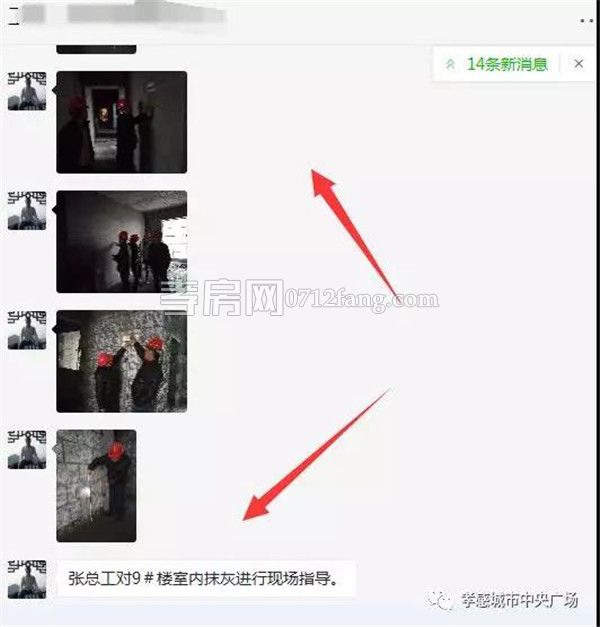

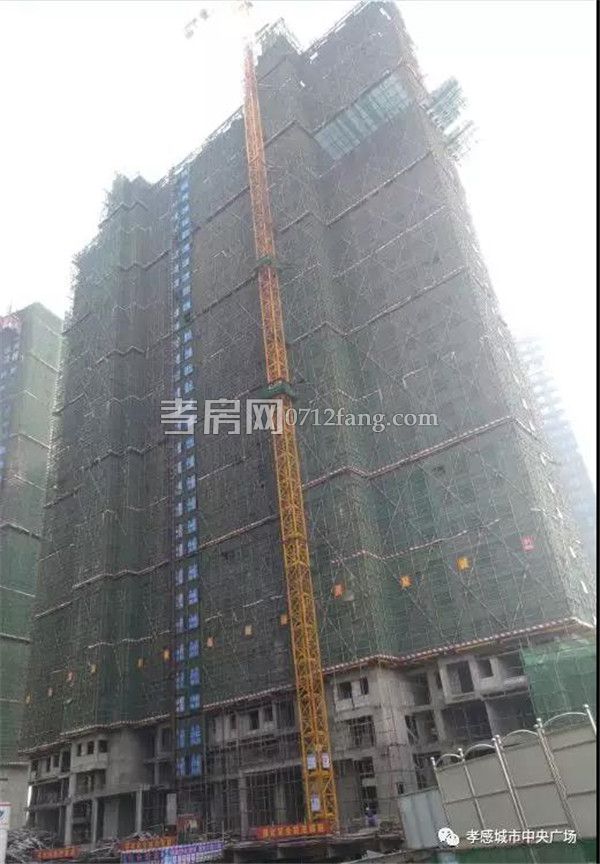

9#樓:室內抹灰已完成4-14層,填充墻砌筑25-31層;

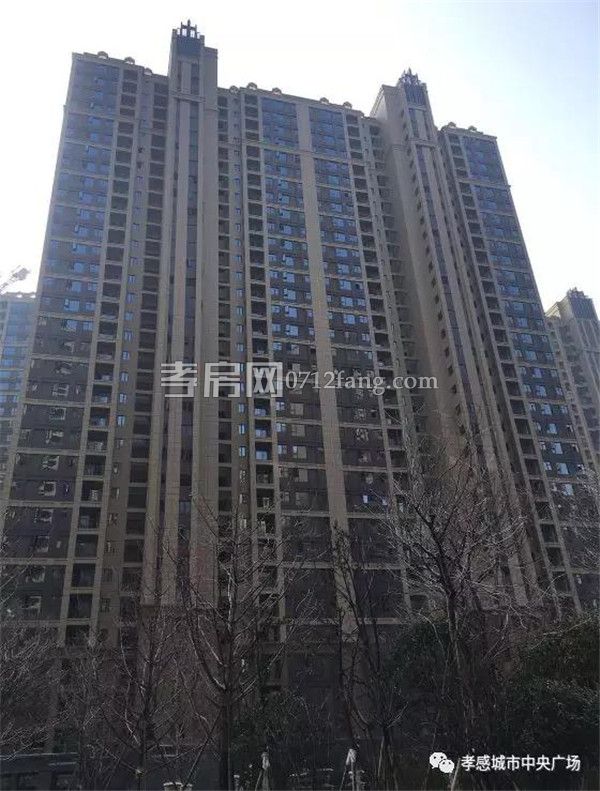

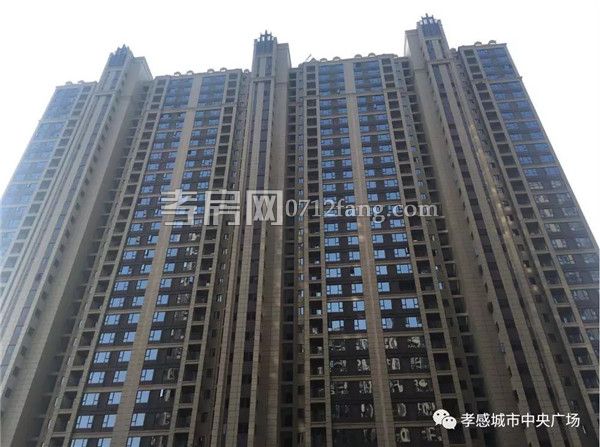

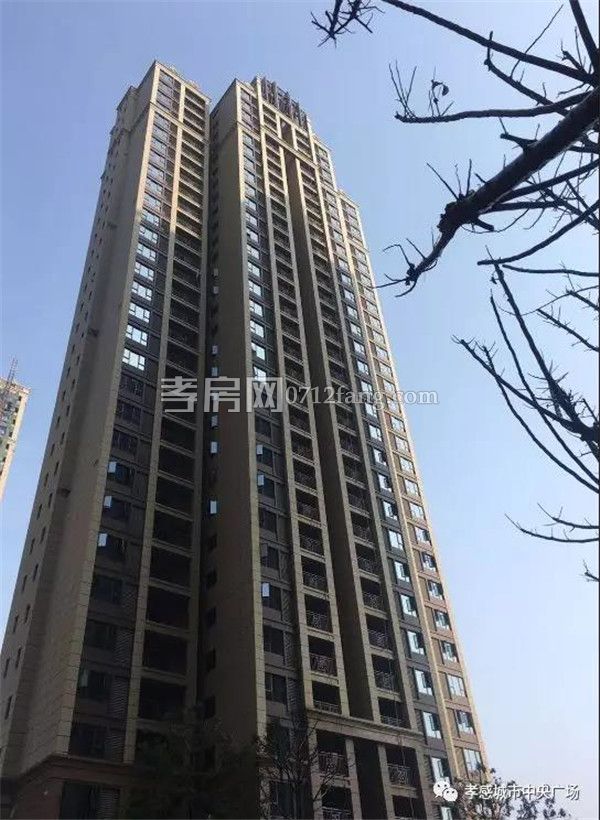

12#樓:首層干掛石材已全部完成;二層及以上室內公共部位精裝已全部完成;門窗已全部完成;
13#樓:首層干掛石材已全部完成;二層及以上室內公共部位精裝修已全部完成;門窗已全部完成;

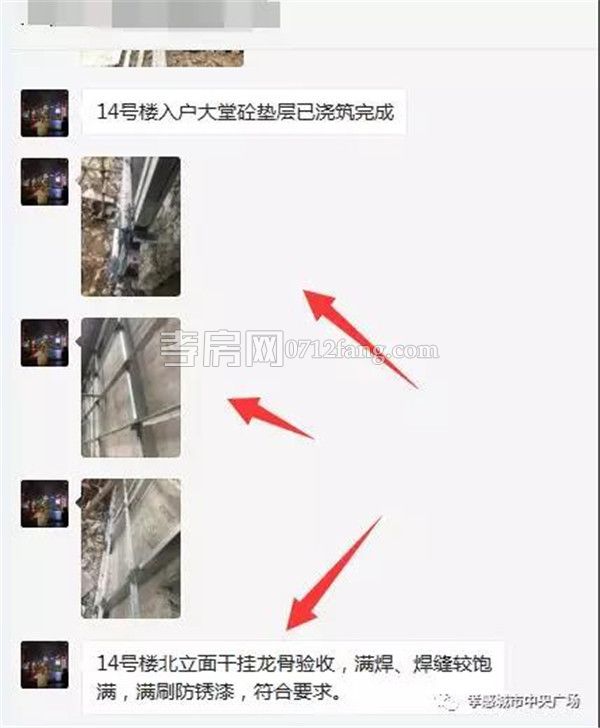

14#樓:首層干掛石材已完成95%;二層及以上室內公共部位精裝修已全部完成;

28#樓:內墻抹灰已完成2~20層。
1#樓:完成主體結構封頂,填充墻砌體砌筑15-29層;
2#樓:主體完成結構封頂,填充墻砌體砌筑3-7層;
3#樓:外墻磚已完成33~5層;外架已拆除33~28層;
7#樓:門窗安裝中;二層及以上公共部位精裝修墻、地磚已全部完成;首層干掛石材開始施工;
6號樓、7號樓合影
8#樓:主體完成結構封頂,填充墻砌體砌筑14-24層;
9#樓:室內抹灰已完成4-14層,填充墻砌筑25-31層;
12#樓:首層干掛石材已全部完成;二層及以上室內公共部位精裝已全部完成;門窗已全部完成;
13#樓:首層干掛石材已全部完成;二層及以上室內公共部位精裝修已全部完成;門窗已全部完成;
14#樓:首層干掛石材已完成95%;二層及以上室內公共部位精裝修已全部完成;
28#樓:內墻抹灰已完成2~20層。
施工管理篇

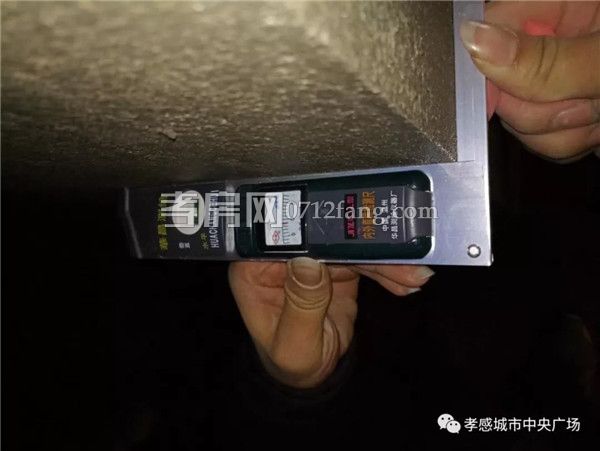

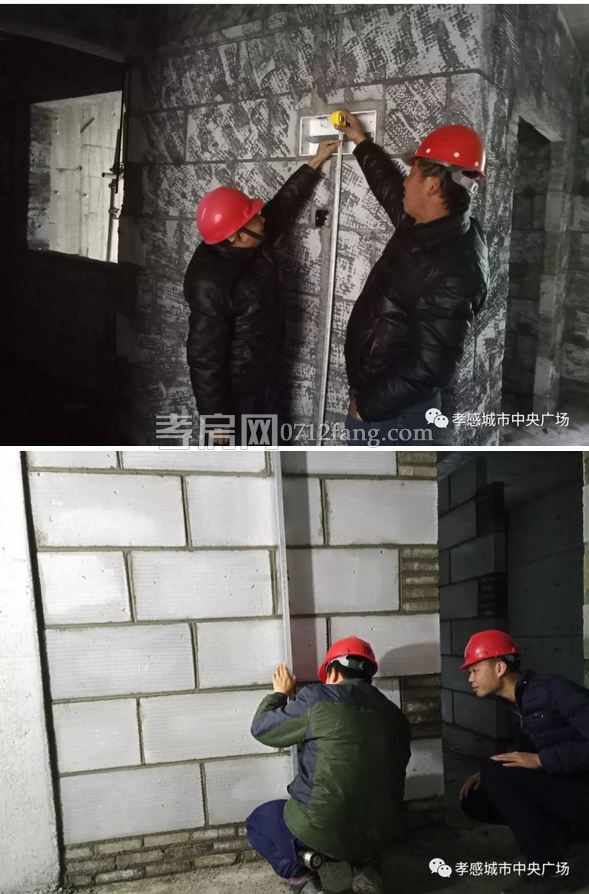

每項工程都經三方驗收
