孝感董永北路立交橋東西向 年底滿足通車條件!

2021年09月27日 11:46     小編:肖雅茹          點擊:3944

掃描到手機

掃描到手機  新聞隨時看

掃一掃,用手機看文本
更加方便分享給朋友

掃描到手機

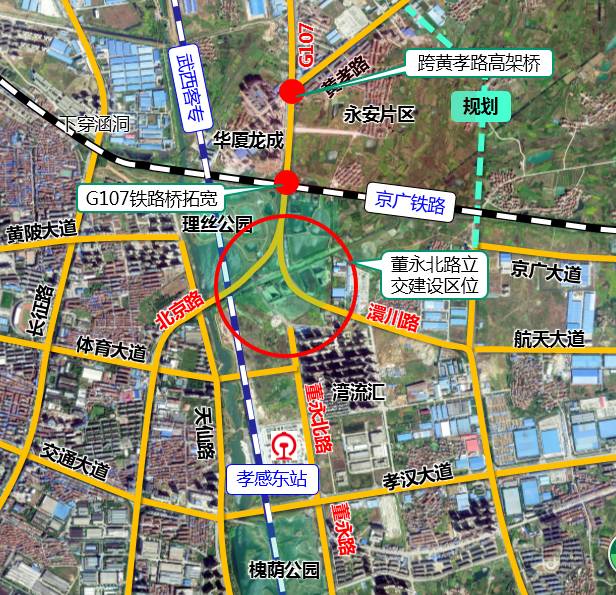

孝感董永北路立交橋

從建設之初就備受關注

作為孝感城區首座大型立交橋

建的怎么樣了?

什么時候能通車?

最新進度

9月23日

在董永北路立交橋建設現場

建筑工人頂著高溫

安裝東西主線

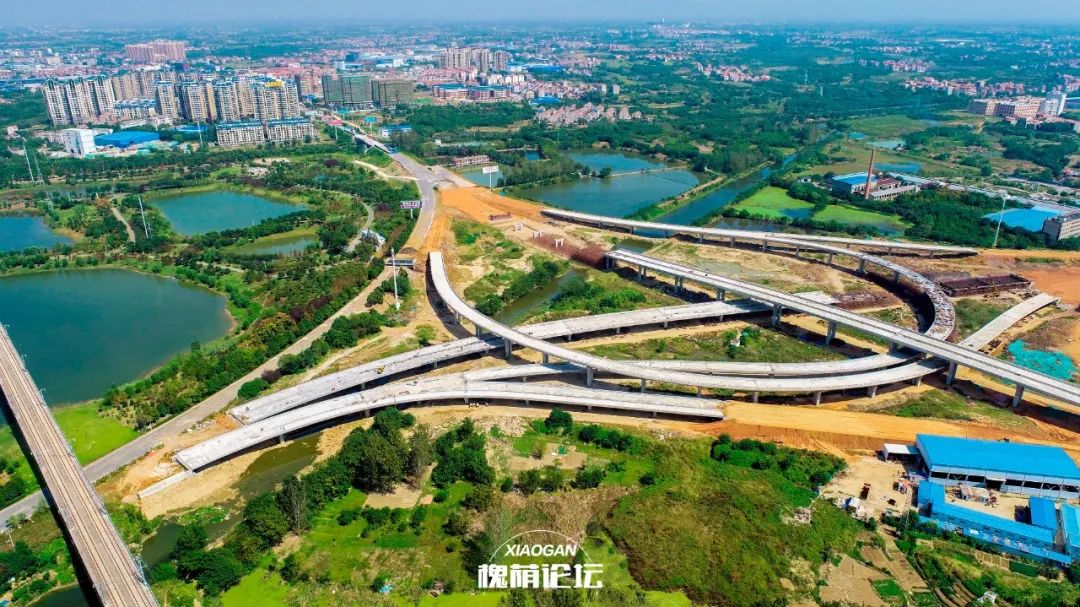

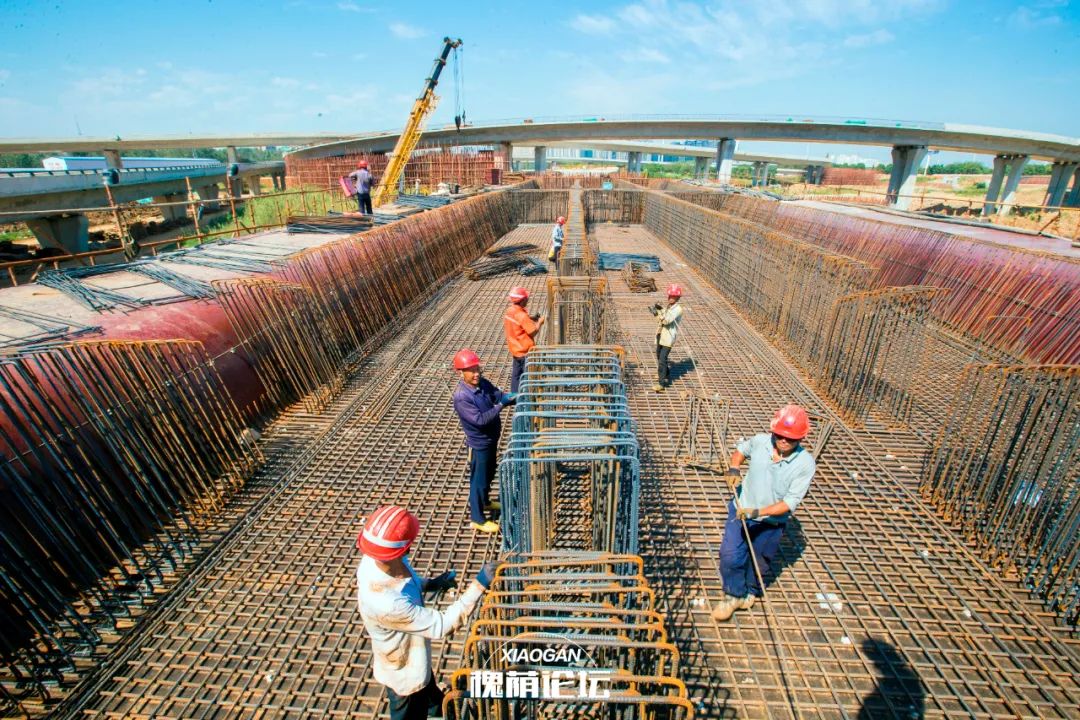

16號到18號橋墩間的廂梁鋼筋

圖:董永北路立交橋攝于2021.9.23

中秋節期間

施工方抓進度

完成上跨120米廂梁的澆筑

實現從西到北貫通

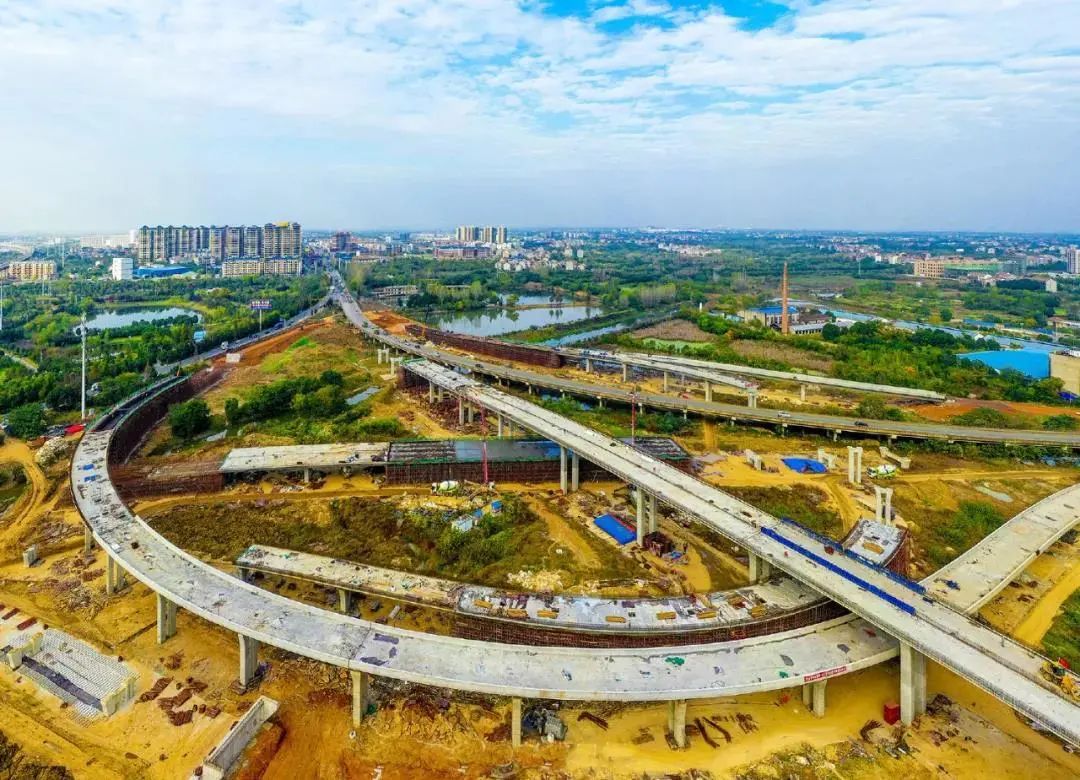

圖:董永北路立交橋攝于2020.11

圖:董永北路立交橋攝于2021.9.23

目前

項目一、二、三標段正全面施工

一標段30聯廂梁已完成27聯

剩余3聯12月中旬完成;

二標段計劃

11月底拆除舊的跨京廣鐵路橋;

三標段正在進行下部承臺、墩柱施工

爭取春節前

實現黃孝路口東西向直行和北向左轉通行

(記者晏美華?通訊員?李波?馮澤攝)

董永北路立交橋工程

位于漢十高鐵和京廣鐵路線交叉點東南側

南起董永北路和體育大道東交叉口

跨越京廣鐵路線和黃孝路

該工程全面竣工后

董永北路立交橋

將打通東城區北上的交通“瓶頸”

貫通孝感城區的南北主軸

方便北往孝昌、大悟、河南等方向的群眾出行

同時

將連接起北京路和澴川路

有利于城北片區東西向的聯絡

從而緩解城區交通壓力
